很多人对物料的认知还停留在“把元件买回来就行”,但现实里哪怕缺一个几分钱的0402电阻,整条SMT线都只能停在原地等,半分推进的余地都没有。
常规的通用阻容件,有常备库存1-2天就能到货,可要是碰到车规芯片、定制BGA这类特殊元件,原厂排产就要7-15天,进口件还要额外加3-5天的报关时间。更头疼的是物料质量问题,要是入厂抽检时发现芯片、连接器的电气性能不达标,退换货来回就要多花3-7天。
采购的响应速度、供应商的配合度,还有最容易被忽略的“全物料齐套”,才是决定板子能不能准时上机的第一道门槛。不少项目前面所有准备都做好了,就因为一颗稀缺芯片延迟到货,直接让整个生产停滞,前期算好的周期全成了泡影。

很多客户做设计的时候只考虑功能,完全没意识到不同的封装和板型,生产难度差出好几倍。
普通的0402常规元件、无BGA的双面板,走一遍基础SMT工艺2-3天就能做完。但要是碰到01005超小器件、多层盲埋孔的高密度板,光是高精度贴装就要多花不少时间,BGA封装的板子至少要过两遍回流炉,后面还要加X-Ray检测空洞,测试项目直接翻倍,工时自然而然就拉长了。
要是设计阶段焊盘留得太小、器件间距太近,生产的时候频繁出现桥连、虚焊,返工率超过5%的话,单批次周期还要再多拖1-2天,小批量订单碰上这种问题,影响比大批量订单还要明显。
不少人以为SMT贴片的速度就是整条产线的效率,实际上贴片机转得再快,前面的工艺验证没做好,全都是白搭。

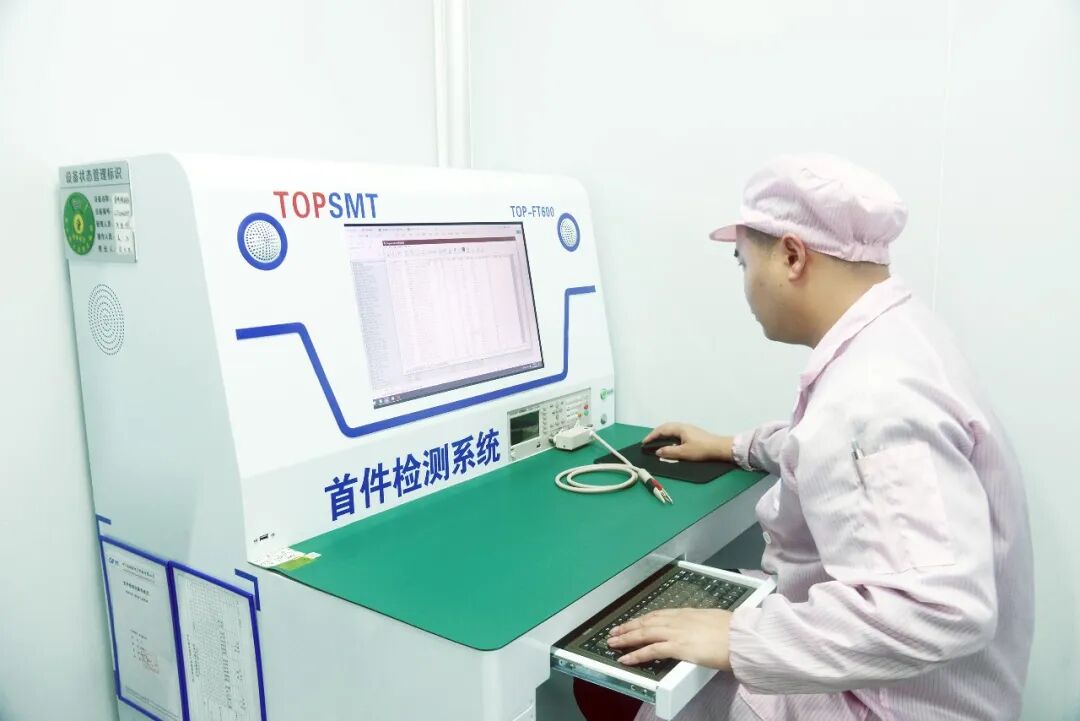

首件确认的精度、钢网的开孔调试、每款新产品对应的炉温曲线校准,哪一个环节出了问题,后面都要返工重来。要是碰到细间距QFP这类复杂工艺,调试参数反复调整的时间,甚至比正式贴片的时间还要长。很多工厂为了赶速度跳过部分验证步骤,最后批量出问题再返厂,反而耽误了更多时间。真正靠谱的产线效率,从来不是看贴片机的理论速度,而是把这些前置验证环节做顺之后的整体流转效率。
现在行业里常说,多做一道检测,良率就能提升5%,但背后对应的是周期直接增加8小时。
常规的ICT在线测试、AOI自动光学检测走完,再加一层功能烧录和老化测试,产品出厂的不良率能降一大截,但整个流程的耗时也会明显增加。很多客户总希望“又快又零不良”,但实际上测试环节的平衡点,一直是所有PCBA工厂要反复权衡的核心:省掉测试环节速度是快了,后面到客户端批量返修,赔进去的时间和成本反而更高;测试环节做足,就要提前把这部分耗时算进整体周期里,不能等临交付才发现时间不够。
前面四个环节都做好了,也不代表就能准时交付,最后这个隐形杀手,才是很多项目延期的核心原因。
元器件不同批次的参数一致性没提前核对,外协PCB厂的排期突然冲突,物流中转卡在半路耽误了时效,甚至客户那边首件确认反馈慢了2天,整个生产节奏就全被打乱了。这些跨工厂、跨环节的衔接问题,单个看每一件都不是大事,但叠加在一起,就能轻轻松松把原本10天的周期拖到20天。
很多人做PCBA项目总盯着“贴片要几天”,却忽略了这些环节的协同效率,最后交期失控了都找不到原因。想要真正把PCBA周期控住,从来不是盯着某一个环节提速,而是把从物料、设计、工艺到跨厂协作的全流程卡点都提前打通,才能从根源上避免莫名其妙的延期。
